Un projet d’investissement public suit un parcours long : un besoin identifié, une inscription au budget, des études, un plan de financement, le choix d’un mode de réalisation, puis seulement la consultation des entreprises. Entre le vote du projet et la publication du marché, il s’écoule souvent 8 à 18 mois. Chaque étape laisse une trace publique, le plus souvent une délibération : c’est pendant ce temps qu’une entreprise peut comprendre le besoin et se préparer.

Beaucoup d’entreprises découvrent les projets publics au moment de l’appel d’offres. C’est pourtant la fin d’un long parcours, au cours duquel le besoin, le budget, le calendrier et souvent la solution technique ont déjà été arrêtés. Voici ses sept étapes, la trace que chacune laisse et ce qu’une entreprise peut y faire.

1. Le besoin

Tout part d’un besoin : une école trop petite, un gymnase vétuste, une chaufferie à remplacer, une voirie dégradée, un contrat de gestion qui arrive à échéance. Il remonte des services, des usagers, des élus ou d’un diagnostic du patrimoine, et figure souvent dans le programme de l’équipe municipale.

À ce stade, rien n’est décidé. Mais le sujet commence à apparaître dans les débats du conseil, les comptes rendus de commissions et les documents stratégiques.

2. La programmation budgétaire

Le projet doit ensuite trouver sa place dans les finances de la collectivité. Dans les communes de 3 500 habitants et plus, le budget est précédé d’un débat d’orientation budgétaire, appuyé sur un rapport qui présente les engagements pluriannuels envisagés. Beaucoup de collectivités adoptent aussi un plan pluriannuel d’investissement, qui liste les opérations du mandat avec leur coût et leur calendrier.

Pour les opérations sur plusieurs années, l’assemblée peut voter une autorisation de programme, c’est-à-dire une enveloppe globale, assortie de crédits de paiement répartis par année (article L1612-29). C’est un signal fort : le projet dispose d’une enveloppe plafond et d’un échéancier prévisionnel, tous deux révisables.

3. Les études

Une fois le principe acquis, la collectivité étudie la faisabilité, le programme et le coût. Elle fait souvent appel à une assistance à maîtrise d’ouvrage, puis désigne un maître d’œuvre, par concours, obligatoire sauf exceptions pour un bâtiment neuf dès 300 000 € HT de maîtrise d’œuvre. Les études peuvent durer plusieurs mois, voire plusieurs années pour un équipement complexe.

C’est le moment où le besoin se précise. Le code autorise l’acheteur à consulter les entreprises pour préparer sa consultation, à condition que l’utilisation de ces échanges ne fausse pas la concurrence et respecte l’égalité de traitement et la transparence (article R2111-1 du Code de la commande publique). Une entreprise qui se fait connaître à ce stade peut éclairer le besoin, sans pour autant obtenir d’avantage : l’acheteur doit neutraliser toute information privilégiée dans la future consultation.

À Ivry-sur-Seine (Val-de-Marne), le conseil municipal a voté le 9 avril 2026 un budget de 94 455 € HT pour la phase d’études d’un futur centre technique municipal et d’une déchetterie : les travaux viendront plus tard, mais le projet est public.

4. Le financement

Peu de projets sont financés par la seule collectivité. Elle sollicite des subventions de l’État, de la région, du département ou d’organismes spécialisés. Chaque demande s’accompagne en général d’une délibération qui approuve le projet et son plan de financement : montant de l’opération, part de chaque financeur, calendrier prévisionnel.

Pour une entreprise, c’est un signal précieux : le projet a un coût estimé et un calendrier, et la collectivité s’organise pour le réaliser.

5. Le choix du mode de réalisation

La collectivité décide ensuite comment elle va acheter : un marché en lots séparés, qui est la règle, ou un marché global si elle le justifie, un groupement de commandes avec d’autres acheteurs, une concession. Un appel à manifestation d’intérêt peut précéder ce choix. Pour une délégation de service public locale, l’assemblée doit se prononcer sur le principe de la délégation avant toute procédure (article L1411-4 du Code général des collectivités territoriales).

À Carrières-sur-Seine (Yvelines), le conseil municipal a choisi le 18 mai 2026 l’affermage pour ses quatre crèches, avec un contrat de 5 ans à compter de 2027. À Ifs (Calvados), la commune a rejoint le 20 avril 2026 un groupement de commandes pour du matériel sportif, pour un marché qui démarre en janvier 2027.

6. La consultation

Vient enfin la consultation des entreprises. Selon le montant, elle passe par une procédure formalisée au-delà des seuils européens, par une procédure adaptée en dessous, avec un avis au BOAMP ou dans un journal d’annonces légales à partir de 90 000 € HT, ou, sous les seuils de dispense (60 000 € HT en fournitures et services, 100 000 € HT en travaux), par un achat sans publicité ni mise en concurrence, souvent sur simple devis (détail dans notre article sur les marchés publics sans appel d’offres). Le délai de réponse se compte alors en semaines.

C’est la seule étape que voit la veille des appels d’offres. Le cahier des charges est écrit, l’estimation faite, le calendrier arrêté.

7. L’exécution et le renouvellement

Après l’attribution, le marché s’exécute, parfois sur plusieurs années. Les avenants, les rapports annuels des délégataires et les échéances de contrats sont autant d’informations pour préparer la suite : tout contrat qui se termine annonce une nouvelle consultation. La communauté de communes de la Haute-Ariège a ainsi engagé le 30 avril 2026 le renouvellement de la délégation de son parc accrobranche et de ses vias ferratas, dont le contrat actuel prend fin le 13 décembre 2026.

Les sept étapes en un coup d’œil

Les étapes d’un projet d’investissement public, leur trace publique et ce que l’entreprise peut faire
Étape Trace publique Ce que l’entreprise peut faire
1. Le besoin Programme électoral, diagnostic, schéma directeur, débat en conseil Repérer les territoires et les thèmes qui montent
2. La programmation Débat d’orientation budgétaire, plan pluriannuel d’investissement, budget Identifier les opérations inscrites et leur enveloppe
3. Les études Délibération lançant les études, marché d’assistance ou de maîtrise d’œuvre Se faire connaître, comprendre le besoin, partager des retours d’expérience
4. Le financement Délibération approuvant le plan de financement et les demandes de subvention Évaluer la solidité du projet et son calendrier
5. Le mode de réalisation Délibération sur un groupement de commandes ou le principe d’une délégation de service public, parfois précédée d’un appel à manifestation d’intérêt Savoir par quelle procédure le marché arrivera
6. La consultation Avis de marché ou consultation directe Répondre, seul ou en groupement
7. L’exécution Avis d’attribution, avenants, délibérations de suivi Suivre les titulaires, préparer le renouvellement

Où se joue la commande publique

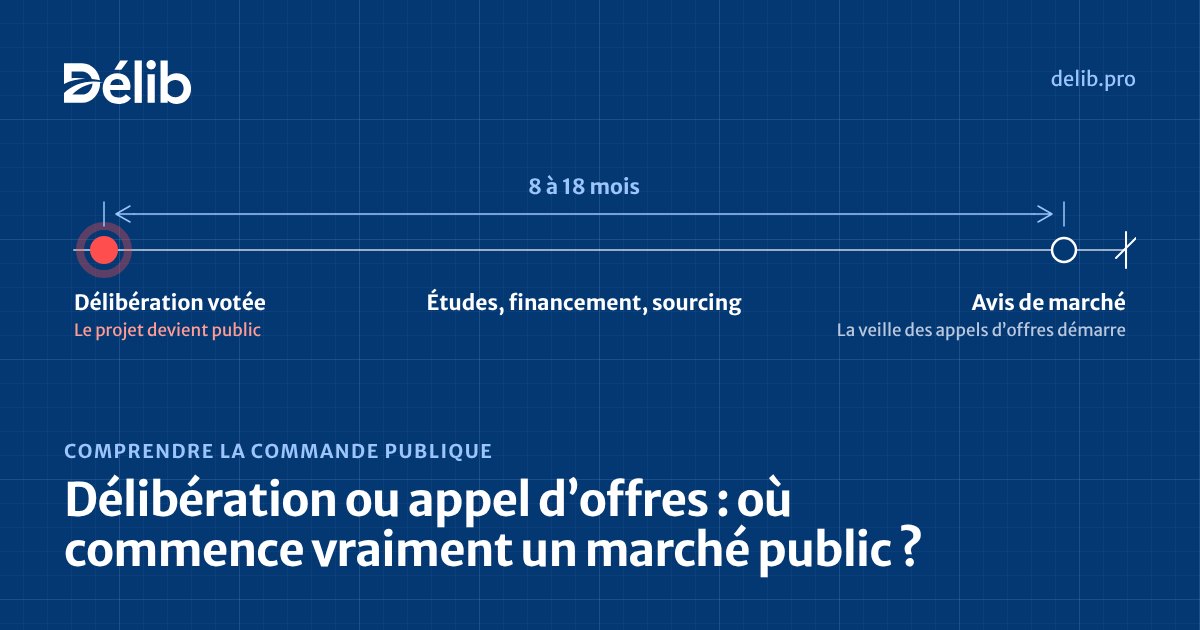

C’est entre le vote d’un projet et la publication de son marché, souvent 8 à 18 mois, qu’une entreprise peut comprendre le besoin, rencontrer les services, réunir ses références et ses partenaires, et décider si le projet vaut l’effort d’une réponse.

Pour apprendre à repérer ces traces, consultez notre méthode pour lire une délibération. Délib les repère dans plus de 24 000 sources et alerte chaque entreprise sur les projets de son secteur, dès leur vote.

Questions fréquentes

Combien de temps dure un projet d’investissement public ?

Cela dépend de sa taille. Pour un équipement courant, plusieurs années séparent souvent l’émergence du besoin de la livraison. Entre le vote du projet et la publication du marché, Délib observe en général 8 à 18 mois.

Qu’est-ce qu’un plan pluriannuel d’investissement ?

C’est la liste, sur plusieurs années, des investissements qu’une collectivité prévoit, avec leur coût et leur calendrier. Facultatif, il est souvent adopté en début de mandat et présenté lors du débat d’orientation budgétaire.

À quel moment une entreprise peut-elle contacter une collectivité ?

Avant le lancement de la consultation, notamment pendant les études : l’acheteur peut alors consulter les entreprises pour préparer son marché, sans fausser la concurrence. Une fois la consultation lancée, les échanges passent par les canaux prévus dans le dossier.

Toutes les étapes donnent-elles lieu à une délibération ?

Pas toujours. Le budget, les autorisations de programme et le principe d’une délégation de service public passent obligatoirement par l’assemblée ; les demandes de subvention aussi le plus souvent, mais elles peuvent être déléguées au maire. Le lancement d’un marché peut lui aussi être délégué au maire ou au président lorsque les crédits sont inscrits au budget.

Sources

  • Code général des collectivités territoriales : articles L1411-4, L1612-26, L1612-29 et L2312-1, dans leur rédaction issue de l’ordonnance n° 2025-526 du 12 juin 2025, applicable depuis l’exercice 2026.
  • Code de la commande publique : articles L2113-10, L2113-11, R2111-1, R2111-2, R2122-8 et R2172-2.
  • Fiches projets Délib : Ivry-sur-Seine, Carrières-sur-Seine, Ifs, Haute-Ariège.

Recevez les projets votés dans votre secteurDélib vous alerte gratuitement dès qu’un projet de votre secteur est voté dans vos départements, des mois avant le marché.

Part des PME dans les marchés publics en 2024 : 60 % en nombre, 25 % en montant
PME du BTP : prospecter la commande publique avant l’appel d’offresComprendre la commande publique

PME du BTP : prospecter la commande publique avant l’appel d’offres

6 novembre 2026
Glossaire de la commande publique : accord-cadre, AP/CP, DSP, MAPA, DUME
Glossaire de la commande publique : les mots pour lire les décisions des collectivitésComprendre la commande publique

Glossaire de la commande publique : les mots pour lire les décisions des collectivités

3 novembre 2026
Comment lire une délibération de collectivité : objet, dispositif et annexes
Comment lire une délibération de collectivité (et y repérer un futur marché)Comprendre la commande publique

Comment lire une délibération de collectivité (et y repérer un futur marché)

3 novembre 2026
Part des PME dans les marchés publics en 2024 : 60 % en nombre, 25 % en montant
PME du BTP : prospecter la commande publique avant l’appel d’offresComprendre la commande publique

PME du BTP : prospecter la commande publique avant l’appel d’offres

MatthieuMatthieu6 novembre 2026
Glossaire de la commande publique : accord-cadre, AP/CP, DSP, MAPA, DUME
Glossaire de la commande publique : les mots pour lire les décisions des collectivitésComprendre la commande publique

Glossaire de la commande publique : les mots pour lire les décisions des collectivités

MatthieuMatthieu3 novembre 2026
Comment lire une délibération de collectivité : objet, dispositif et annexes
Comment lire une délibération de collectivité (et y repérer un futur marché)Comprendre la commande publique

Comment lire une délibération de collectivité (et y repérer un futur marché)

MatthieuMatthieu3 novembre 2026
